Delay and cost overruns in Vietnam large construction projects: A comparison with other selected countries

Authors: Long Le-Hoai1 , Young Dai Lee2 and Jun Yong Lee1
(1) Interdisciplinary Program of Construction Engineering and Management, Pukyong National University, Busan, 608-739, Korea
(2) Division of Construction Engineering, Pukyong National University, Busan, 608-739, Korea

lehoailong@hcmut.edu.vn

Abstract  In-planned duration and cost at project closing are the two of criteria of successful project and successful project management. In Vietnam, regularly, construction projects have met delays and cost overruns. This research has employed a questionnaire survey to elicit the causes of this situation by interviewing 87 Vietnamese construction experts. Twenty one causes of delay and cost overruns appropriate with building and industrial construction project were inferred and ranked with respect to frequency, severity and importance indices. Spearman’s rank correlation tests showed that there are no differences in the viewpoints between three principal parties in the project. A comparison of causes of time and cost overruns was done with various selected construction industries in Asia and Africa. Factor analysis technique was applied to categorize the causes, which yielded 7 factors: Slowness and Lack of constraint; Incompetence; Design; Market and Estimate; Financial capability; Government; and Worker. These findings might encourage practitioners to focus on delay and cost overruns problem that might have existed in their present or future projects.

Keywords large construction projects - delay - cost overruns - factor analysis – Vietnam

Costs of Construction Delay

The previous instalment of qs news described the key factors that can cause delay in
construction projects. This is the second instalment, discussing the costs associated
with construction delays.

A number of factors can cause construction delays. These include:
   The Developer
   The Contractor
   The Consultant
   The Material
   The Contractual Relationship
   Labour and Equipment
   The Contract
   The External Environment

Developer - Cost of Delays
Should something unforeseen and beyond the control of the contractor occur on site, delays will generally
result. These delays will often inconvenience the contractor and the developer will be required to reimburse the contractor for the resultant loss. Some of the costs that may occur due to unforeseeable delays include:

Onsite Costs
– When delays occur, the site still needs to be maintained. That means site labour continues and rent for on site sheds and machinery needs to be paid.

Down Time Costs
– This is time spent waiting on site for delays to be identified and rectified. This may include waiting for new contracts to be issued, or for new machinery being bought to site. While waiting for these to occur, workers are still being paid to do little or no work.

Site Supervision Costs
– Again, while delays are occurring the site still needs to be supervised, which is a further cost as no work is being completed on site.

Contractor - Cost of Delays
All delays in construction have costs associated. If delays occur, their associated costs are often predetermined in the contract, ensuring that prior to project commencement, both parties are aware that if the project is not completed on time there are costs associated. In a contract, the penalty rates that apply to the contractor for late completion of a project are called liquidated damages. Used correctly, the liquidated damages clause within the contract gives control to the principal over the projects completion date. It also reduces the risk passed onto the principal from time and cost overruns incurred as a result of poor management on behalf of the contractor. Without these clauses, no incentive or consequence exists for the contractor to complete the project on time. Liquidated damages may be calculated on a daily or weekly basis, with the rate payable agreed between the Developer and Contractor at the time of signing the contract. Liquidated damages generally are based on an estimate of the total damages, including possible effects of interest payments, which may be incurred by the developer if the project was to finish late. Liquidated damages can be calculated based on one or more of the following:

Claimable Delays
With the exception of some very biased contracts, provision generally exists for contractors to claim additional costs incurred for the duration of the contract for factors beyond their control. These delays should be addressed carefully by the developer and the contractor prior to the signing of the contract so as to be fully aware of the potential costs of delays.

What happens if delay costs aren’t documented in the contract?
Poor attention to delay issues in contracts at the commencement of the project lends itself to a range of unfavourable outcomes for the developer in the event that delays are encountered. Insufficient use of the liquidated damages clauses could potentially see the project move well overtime, with no considerable compensation in place for the developer, leaving them to fund the additional interest and/or holding costs associated with the delays. Should the “Costs of Delays” clause within the contract not be correctly utilised, potential exists for constant and/or exorbitant claims being made by the contractor for costs associated with project delays that could well be beyond the control of the developer. Which ever the scenario, much of the time these situations lead to disputes between the parties to the contract which often have adverse effects on the delivery and the immediate profitability of the project. As part of our project assessment procedures, BMT & ASSOC review these critical items within the contract for potential risks and make recommendations as to how these can be minimised.

http://www.bmtqs.com.au/bmtqs/Articles/bmtqsnews_costs_of_construction_delay_pt2.html

Alternative Dispute Resolution Saves Both Time and Budgets

DAN O’REILLY, correspondent. July 9, 2009

A recent legal seminar in Toronto provided owners and contractors, as well as the legal profession with some practical alternatives to costly, time-consuming and possibly business relationship-destroying litigation in construction project disputes.

With more complex construction and the compilation of claims and counterclaims a project can be completed and several years elapsed before the issue goes to court, said Harvey Kirsh, partner with Osler, Hoskin & Harcourt LLP.

“I often hear my contractor and owner clients tell me their ideal for a successful construction project is the one that comes in within budget and on time.

“But does litigation generally come within budget and on time?” asked Kirsh, who answered his own question by pointing out that litigation is unpredictable, expensive and filled with delays.

Instead, where possible, parties in a construction dispute should consider Alternative Dispute Resolutions, which can range from casual get-togethers to more formal measures such as mediation and arbitration.

“The success rate for ADR is very high and is very important when parties work together (on other projects).”

Of course, the mechanisms available under the ADR model also have their strengths and weaknesses, he explained.

One of the most used construction contracts in Canada is the Canadian Construction Documents Committee’s CCDC 2. Under that form of contract, the project consultant has the traditional role of “Arbiter of First Instance.”

While the law says this person’s decisions must be neutral, unbiased and evenhanded, “neither owners nor contractors really want the project consultant to be the arbiter of their disputes.”

For those reasons CCDC2 also calls for the early appointment of a neutral, project mediator to supplement the dispute-resolution function.

If the preliminary determination of construction disputes is handled by the project consultant, the CCDC contract obliges the parties to become involved in a three-step process: negotiation, followed by mediation, followed by arbitration.

Under the negotiated model, the most immediate representatives at the project or site level will first try to settle their differences. But if that doesn’t work, the matter moves up the corporate ladder to senior management and, ultimately, if need be, to the chief executive officers of the disputing companies, said Kirsh.

If negotiation doesn’t work, the next step is mediation. Rather than make a decision, the mediator uses his or her skills to try to reach an agreement. Often this requires moving from room to room to meet with the opposing groups who may spend one or two days in the process without ever seeing each other. “The success of mediation really depends on the quality of the mediator.”

Under a CCDC2 clause there is a requirement to appoint a project mediator within 20 days of the original contract award to help parties reach agreement on any unresolved disputes, said Kirsh. “Unfortunately, people are not taking advantage of this, even though it has excellent potential.”

If mediation doesn’t work, the third step is arbitration. It involves the making of a decision or award which is usually final and binding on the parties.

“So there is some finality to the process,” said Kirsh, who cautioned the selection of a neutral arbitrator is critical to its success.

There was some surprise among the audience when it was pointed out that — under separate document called CCDC 40 — that there is a clause that requires three arbitrators when the project being disputed has a project value of $250,000 or more. Many people in the industry are either unaware of the provision or are just ignoring it, said Kirsh, who described the requirement for three arbitrators as “cumbersome and expensive.”

Another method to settle conflicts without going to court are dispute-review boards.

Formed at the beginning of a project, they consist of impartial professionals who follow the construction progress and assist in resolving disputes.

While not widely used in Canada, dispute review boards have been common in the United States for the last 40 years, used on projects such as the Eisenhower Tunnel in Colorado and the Boston Central Artery Tunnel, said Kirsh. “We don’t see many DRBs in Canada — but they are taking a foothold here.”

The seminar was sponsored to mark the 25th anniversary of the Construction Law Letter which Kirsh helped establish and who serves as its consulting editor. It was co-sponsored by Osler, Hoskin & Harcourt LLP and LexisNexis Canada Inc., the newsletter publisher.

http://www.dcnonl.com/article/id34457?search_term=Kirsh

How to secure a perfect quantity surveying job

By brohhma

Construction industry has a lot of job opportunities for all sorts of people. Few of the better job opportunities are available in quantity surveying. Although people love these jobs but it is hard to find one according to their choice because of competition. But, there is one way to deal with this particular issue.

Different types of jobs are now available in the construction industry. One of the jobs is about quantity surveying. The basic duty of a quantity surveyor is to manage costs within the project. Although this job requires you to have specialized training and skills to deal with different type of issues but there are lots of people who opt for a career in quantity surveying. The reason behind going for these jobs is the good salary packages. In fact, you can now earn a good handful of money by finding a quantity surveying job in a relatively smaller company.

Although it is fact that quantity surveying jobs are getting popular and many institutes now help in training students by giving specialized training but it is still hard to find a better job. It is so because the competition is on an upsurge and more and more people are now looking for these jobs. In case you are also interested in quantity surveying job but don’t know how to find one, get connected to internet to conduct a simple search.

Just by spending some time over the internet you can find several sites offering quantity surveying jobs for those who possess right qualifications and skills. Hays.com and Jobsinsurveying.co.uk are two good options to start your quest to get a perfect quantity surveying job. The great thing about finding a job through internet is that along with finding jobs on your own, you can submit your CV for others to get in touch with you when they see a job vacancy.

It is significant to mention that there are several other benefits that can be enjoyed by searching for a job over the internet. For instance, you can always find a job in the area you live in. Since you can conduct a research according to the area, you can easily find a good quantity surveying job for you. Plus, you can apply for a job having specific salary. Many employers offer information in this regard and it really saves a lot of your time.

The fact of the matter is that there are lots of people who now want to work as quantity surveyor. They want to do so because of the availability of making good money. But, it is also true that high competition doesn’t allow people to fulfill their dream of getting a great quantity surveying job. In this situation, the best think to do is to use internet where several job sites are available to help people like you. So, if you think you have the skills and qualifications to work as quantity surveyor, you must make the right use of internet.

http://hubpages.com/hub/How-to-secure-a-perfect-quantity-surveying-job

QS jobs

Quantity Surveyor plays a very important role in construction industry, because we deal everyday with commercial issue - money. If we late or fail to submit the estimates, certification or some justification, peoples blames us for everything...because we manage the clients outflow and the contractors inflow...so we became the golden bridge lah...it is hard to satisfy 2 parties with different goal in mind, one wants saving and the opposite wants more...please comment...

Life in Johor Bahru is the same as any part of Malaysia...morning jams, site meeting, valuation, outstation and many more ... but don’t give up...we are the QSs...serving everybody..

http://qsjb.blogspot.com/

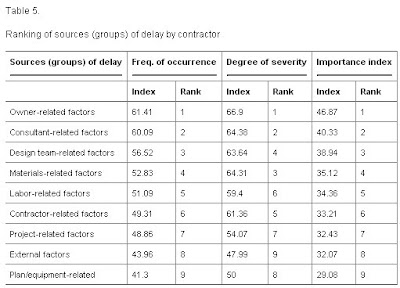

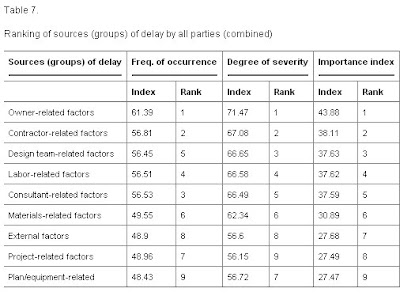

Causes of Delay in Large Construction Projects

Sadi A. Assaf, and Sadiq Al-Hejji
Construction Engineering and Management Department, King Fahd University of Petroleum and Minerals, Box # 680, Dhahran 31261, Saudi Arabia
Accepted 11 November 2005.

Abstract
A survey on time performance of different types of construction projects in Saudi Arabia was conducted to determine the causes of delay and their importance according to each of the project participants, i.e., the owner, consultant and the contractor. The field survey conducted included 23 contractors, 19 consultants, and 15 owners. Seventy-three causes of delay were identified during the research. 76% of the contractors and 56% of the consultants indicated that average of time overrun is between 10% and 30% of the original duration. The most common cause of delay identified by all the three parties is “change order”. Surveys concluded that 70% of projects experienced time overrun and found that 45 out of 76 projects considered were delayed.

Keywords: Construction projects; Delay causes; Saudi Arabia

Article Outline
1. Introduction
2. Objectives of the study
3. Literature review
4. Research methodology
5. Questionnaire design
6. Data analysis approach
7. Spearman’s rank correlation
8. Research findings and results
8.1. General characteristics of respondents
8.2. Ranking of delay causes
8.3. Frequency of delay causes
8.4. Severity of delay causes
8.5. Importance of delay causes
8.6. Ranking of sources (Groups) of delays
8.7. Importance rank correlation
9. Summary and conclusion
10. Recommendations
10.1. General recommendation
10.2. Recommendations for future studies
Acknowledgements
References

1. Introduction
In construction, delay could be defined as the time overrun either beyond completion date specified in a contract, or beyond the date that the parties agreed upon for delivery of a project. It is a project slipping over its planned schedule and is considered as common problem in construction projects. To the owner, delay means loss of revenue through lack of production facilities and rent-able space or a dependence on present facilities. In some cases, to the contractor, delay means higher overhead costs because of longer work period, higher material costs through inflation, and due to labor cost increases.

Completing projects on time is an indicator of efficiency, but the construction process is subject to many variables and unpredictable factors, which result from many sources. These sources include the performance of parties, resources availability, environmental conditions, involvement of other parties, and contractual relations. However, it is rarely happen that a project is completed within the specified time.

2. Objectives of the study
The main objectives of this study include the following:
• To identify the causes of delays in construction in Eastern Province of Saudi Arabia.
• To test the importance of the causes of delay between each two groups of parties.
• To study the differences in perceptions of the three major parties in any constructions, namely, owners, contractors and consultants.

3. Literature review
Many articles and studies conducted on causes of delay in construction projects, both locally and internationally have been reviewed. Surveys conducted by Assaf et al. [4] outlined 56 main causes of delay in large construction projects. Delay factors are assembled into nine major groups with different levels of importance to different parties. Al-Ghafly [2] discussed the delay in public water and sewage projects. Sixty causes were identified and classified. Al-Ghafly [2] concluded the following: the delay occurred frequently in medium and large size projects, and considered severe in small projects. There are many important causes of delay related to owner involvement, contractor performance, and the early planning and design of the project. Important causes are financial problems, changes in the design and scope, delay in making decisions and approvals by owner, difficulties in obtaining work permit, and coordination and communication problems.

Chan and Kumaraswamy [5] conducted a survey to evaluate the relative importance of 83 potential delay factors in Hong Kong construction projects and found five principal factors: poor risk management and supervision, unforeseen site conditions, slow decision making, client-initiated variations, and work variations.

Kaming et al. [6] studied influencing factors on 31 high-rise projects in Indonesia and found out that cost overruns occur more frequently and are more severe problem than time overruns. They pointed out that the major factors influencing cost overrun are material cost increase due to inflation, inaccurate material estimation and degree of complexity. While in time overrun, the most important factors causing delays are design changes, poor labor productivity, inadequate planning, and resource shortages.

Kumaraswamy and Chan [7] studied the causes of construction delays in Hong Kong. They found that there was a difference in perceptions as to causes of delays by different groups of participants in building and civil engineering works. They suggested that biases of different industry groups might direct blame for delays to other groups.

Noulmanee et al. [9] investigated causes of delays in highway construction in Thailand and concluded that delays can be caused by all parties involved in projects; however, main causes come from inadequacy of sub-contractors, organization that lacks of sufficient resources, incomplete and unclear drawings and deficiencies between consultants and contractors. The study suggested that delay can be minimized by discussions that lead to understanding.

Al-Momani [3] investigated causes of delay in 130 public projects in Jordan. The main causes of delay were related to designer, user changes, weather, site conditions, late deliveries, economic conditions and increase in quantity. The study suggested that special attention to factors will help industry practitioners in minimizing contract disputes. Delays have strong relationship with failure and ineffective performance of contractors.

Ubaid [10] discussed the performance of contractors as one of the major causes of delay. Thirteen (13) major measures were considered. These measures are related to contractor resources and capabilities. Al-Barak [1] discussed the main causes of failure in Construction industry in Saudi Arabia by surveying 68 contractors and about 34 different causes of failure. The study concluded that lack of experience, poor estimation practices, bad decisions in regulating company’s policy, and national slump in the economy are the severe factors.

4. Research methodology
The research methodology contained: Seventy-three (73) causes of delay were identified through literature review and discussion with some parties involved in construction industry. A questionnaire was developed in order to evaluate the frequency of occurrence, severity and importance of the identified causes. Contractors information was collected from Chamber of Commerce and from the lists of contractors from literature. Also, information about consultants and design engineers were collected from lists of consultants found in literature, as well as from Building & Engineering Consultation Directory published by Engineering Committee in the Ministry of Commerce of Saudi Arabia [8].

Data were gathered through a survey, analyzed by using frequency, severity and importance indices, taking in view owners, contractors and consultants. Agreement on the ranking of the importance of the causes of delay between each two groups of parties was also tested. Recommendations for minimizing delay in construction projects were emphasized in view of the results of the study.

5. Questionnaire design
Data were gathered through a questionnaire. The questionnaire is divided into two main parts. Part I is related to general information for both the company and respondent. Both contractors and consultants were further requested to answer questions pertaining to their experience in the construction industry and their opinions about the percentage average time delay in projects they experienced. Part II includes the list of the identified causes of delay in construction project. These causes are classified into nine (9) groups according to the sources of delay: Factors related to project, owner, contractor, consultant, design-team, materials, equipment, manpower (labor), and external factors.

For each cause/factor two questions were asked: What is the frequency of occurrence for this cause? And what is the degree of severity of this cause on project delay? Both frequency of occurrence and severity were categorized on a four-point scale. Frequency of occurrence is categorized as follows: always, often, sometimes and rarely (on 4 to 1 point scale). Similarly, degree of severity was categorized as follows: extreme, great, moderate and little (on 4 to l point scale).

6. Data analysis approach
The collected data were analyzed through the following statistical techniques and indices:

Frequency index: A formula is used to rank causes of delay based on frequency of occurrence as identified by the participantswhere a is the constant expressing weighting given to each response (ranges from 1 for rarely up to 4 for always), n is the frequency of the responses, and N is total number of responses.

Severity index: A formula is used to rank causes of delay based on severity as indicated by the participants.
where a is the constant expressing weighting given to each response (ranges from 1 for little up to 4 for severe), n is the frequency of the responses, and N is total number of responses.

Importance index: The importance index of each cause is calculated as a function of both frequency and severity indices, as follows:

7. Spearman’s rank correlation

Spearman’s rank correlation is a non-parametric test. Non-parametric tests are also referred to as distribution-free tests. These tests have the obvious advantage of not requiring the assumption of normality or the assumption of homogeneity of variance. They compare medians rather than means and, as a result, if the data have one or two outliers, their influence is negated. In this research the Spearman’s Correlation is used. Correlation is a relationship measure among different parties or factors and the strength and direction of the relationship. In this research it is used to show the degree of agreement between the different parties. The correlation coefficient varies between +1 and −1, where +1 implies a perfect positive relationship (agreement), while −1 results from a perfect negative relationship (disagreement). It might be said then that sample estimates of correlation close to unity in magnitude imply good correlation, while values near zero indicate little or no correlation. The Spearman’s rank correlation coefficient r is used to measure and compare the association between the rankings of two parties for a single cause of delay, while ignoring the ranking of the third party. And it is calculated by the following formula:

where r is the Spearman rank correlation coefficient between two parties, d is the difference between ranks assigned to variables for each cause, and n is the number of pairs of rank.

8. Research findings and results

8.1. General characteristics of respondents
Respondents included 23 contractors, 19 consultants and 15 owners out of 66, 51 and 27 distributed questionnaires, respectively. The contractors surveyed are categorized as grade 2 or above. They have an average of experience of about 23 years, while, participated consultants have an average of about 21 years of experience. Simple random sampling was used to select the participants from an available list.

About 76% of the participating contractors specified indicated that the average time overrun for the projects they have experienced is between 10% and 30% of the original project duration. About 56% of the participated consultants specified the same percentage. About 25% of the consultants indicated 30–50% time overrun compared to the original specified duration. Neither consultants nor contractors indicated any time delay of greater than 100% of the original contract duration.

This study covers both private and public projects and has been chosen to be just or almost completed. Owners who have experience with more than one project are surveyed. The participated owners included government departments. Saudi Aramco, Saudi Electricity Company, Eastern Branch, Girls College, Al-Yaum daily newspaper, and others.

8.2. Ranking of delay causes

The three ranking indices explained earlier were used to rank delay causes from viewpoints of the three parties (owners, contractors and consultants). Table 1 shows a list of causes of delay categorized into the mentioned nine groups.

Table 1. List of causes of delay categorized into nine groups

No. Causes of delay                                                                                          Group

1 Original contract duration is too short                                                       Project
2 Legal disputes b/w various parts                                                               Project
3 Inadequate definition of substantial completion                                      Project
4 Ineffective delay penalties                                                                          Project
5 Type of construction contract (Turnkey, construction only,.)               Project
6 Type of project bidding and award (negotiation, lowest bidder,.)         Project

7 Delay in progress payments by owner                                                      Owner
8 Delay to furnish and deliver the site to the contractor by the owner   Owner
9 Change orders by owner during construction                                          Owner
10 Late in revising and approving design documents by owner               Owner
11 Delay in approving shop drawings and sample materials                     Owner
12 Poor communication and coordination by owner and other parties    Owner
13 Slowness in decision making process by owner                                      Owner
14 Conflicts between joint-ownership of the project                                   Owner
15 Unavailability of incentives for contractor for finishing ahead of schedule Owner
16 Suspension of work by owner                                                                    Owner

17 Difficulties in financing project by contractor                                          Contractor
18 Conflicts in sub-contractors schedule in execution of project               Contractor
19 Rework due to errors during construction                                              Contractor
20 Conflicts b/w contractor and other parties (consultant and owner)   Contractor
21 Poor site management and supervision by contractor                          Contractor
22 Poor communication and coordination by contractor with other parties Contractor
23 Ineffective planning and scheduling of project by contractor               Contractor
24 Improper construction methods implemented by contractor              Contractor
25 Delays in sub-contractors work                                                                Contractor
26 Inadequate contractor’s work                                                                   Contractor
27 Frequent change of sub-contractors because of their inefficient work Contractor
28 Poor qualification of the contractor’s technical staff                               Contractor
29 Delay in site mobilization                                                                            Contractor

30 Delay in performing inspection and testing by consultant                     Consultant

31 Delay in approving major changes in the scope of work by consultant Consultant

32 Inflexibility (rigidity) of consultant                                                            Consultant
33 Poor communication/coordination between consultant and other parties Consultant
34 Late in reviewing and approving design documents by consultant       Consultant
35 Conflicts between consultant and design engineer                                   Consultant
36 Inadequate experience of consultant                                                         Consultant

37 Mistakes and discrepancies in design documents                                     Design
38 Delays in producing design documents                                                       Design
39 Unclear and inadequate details in drawings                                               Design
40 Complexity of project design                                                                        Design
41 Insufficient data collection and survey before design                               Design
42 Misunderstanding of owner’s requirements by design engineer            Design
43 Inadequate design-team experience                                                           Design
44 Un-use of advanced engineering design software                                     Design

45 Shortage of construction materials in market                                            Materials
46 Changes in material types and specifications during construction          Materials
47 Delay in material delivery                                                                             Materials
48 Damage of sorted material while they are needed urgently                    Materials
49 Delay in manufacturing special building materials                                    Materials
50 Late procurement of materials                                                                    Materials
51 Late in selection of finishing materials due to availability of many types in market Materials

52 Equipment breakdowns                                                                                 Equipment
53 Shortage of equipment                                                                                   Equipment
54 Low level of equipment-operator’s skill                                                       Equipment
55 Low productivity and efficiency of equipment                                            Equipment
56 Lack of high-technology mechanical equipment                                         Equipment

57 Shortage of labors                                                                                            Labors
58 Unqualified workforce                                                                                     Labors
59 Nationality of labors                                                                                        Labors
60 Low productivity level of labors                                                                    Labors
61 Personal conflicts among labors                                                                     Labors

62 Effects of subsurface conditions (e.g., soil, high water table, etc.)            External
63 Delay in obtaining permits from municipality                                             External
64 Hot weather effect on construction activities                                              External
65 Rain effect on construction activities External
66 Unavailability of utilities in site (such as, water, electricity, telephone, etc.) External
67 Effect of social and cultural factors                                                                External
68 Traffic control and restriction at job site                                                      External
69 Accident during construction                                                                         External
70 Differing site (ground) conditions                                                                  External
71 Changes in government regulations and laws                                              External
72 Delay in providing services from utilities (such as water, electricity)      External
73 Delay in performing final inspection and certification by a third party    External

8.3. Frequency of delay causes

The most frequent causes of delay according to owners, consultants and contractors are shown in Table 2. From owner’s point of view, the most frequent causes of delay are related to both contractor and labors. Results indicate that owners are realizing that awarding of projects to the lowest bidder is one of the highest frequent factors of delay. Inputs of the contractors indicate that the most frequent causes of delay are related to the owners. Consultants, like owners, assign awarding the lowest bidder as the most frequent factor of delay. This is due to that most of owners award the lowest bidder to execute their projects. Generally, the lowest bidders are unqualified contractors with shortage in resources and low capabilities, which lead to low performance and which cause delay in completion of the work.

8.4. Severity of delay causes

The most severe causes of delay, indicated by all parties separately, will be highlighted. Owners point out most of the severe causes of delay to contractor and labors. Inputs of owners underline that delay of progress payment by the owner is one of the most severe causes of delay. The most severe causes of delay as seen by the owners are as follows:

• Shortage of labors.
• Unqualified work force.
• Inadequate contractor’s experience.
• Difficulties in financing project by contractor.
• Ineffective planning and scheduling of project by contractor.
• Low productivity level of labors.
• Rework due to errors during construction.
• Delay in progress payments by owner.
• Original contract duration is too short.

Similar to owners, consultants indicate that the most severe causes of delay are related to contractors. Following are the most severe causes of delay as seen by the consultants:
• Difficulties in financing project by contractor.
• Inadequate contractor’s experience.
• Shortage of labors.
• Delay in progress payments by owner.
• Delay in material delivery.
• Poor site management and supervision by contractor.
• Ineffective planning and scheduling of project by contractor.
• Type of project bidding and award.
• Poor qualification of the contractor’s technical staff.
• Low productivity level of labors.
• Unqualified work force.

8.5. Importance of delay causes

Table 3 shows the most important causes of delay according to the owners, contractors and consultants. The importance index of each cause is calculated as a product of both frequency and severity indices.

Only one cause of delay is common between all parties, which is “change orders by owner during construction”. There are many causes which are common between two parties, such as delay in progress payments by owner, ineffective planning and scheduling of project by contractor, poor site management and supervision by contractor, shortage of labors and difficulties in financing project by contractor.

All three parties agree that the following delay causes are the least important:

• Changes in government regulations and laws.

• Traffic control and restrictions at job site.

• Effect of social and cultural factors.

• Accidents during construction.

8.6. Ranking of sources (Groups) of delays

The causes are grouped into nine classes. Ranking of these groups associated with frequency of occurrence, degree of severity and importance by owners, contractors and consultants are presented in Table 4, Table 5 and Table 6, respectively.



Table 4 and Table 6 show that owners and consultants specify labor, contractor, and project related causes as sources of delay. While, contractors indicate that sources of delay in construction projects are owners and consultants. The combined results that are presented in Table 7 show that delay in construction projects is mostly originated by the owner, followed by the contractor. Design, labor and consultant related factors are less importance.


8.7. Importance rank correlation

The Spearman’s rank correlation coefficient is used to measure the degree of agreement or disagreement associated with the importance ranking of each two parties while ignoring the ranking of the third party. Eq. (4) is used for this purpose. Results show that there is relatively good agreement between each two groups of parties in ranking delay causes with the highest degree of agreement (about 72.4%) between owners and consultants, while, the lowest degree of agreement is between owners and consultants of about 56.8%. Due to relative agreement between each group of parties in ranking causes, results of this study can be dependable Table 8.

9. Summary and conclusion

The delay in construction projects in Saudi Arabia is discussed in a field survey. It studied frequency, severity and importance of the causes of delay. The importance index of each cause is calculated as a product of both frequency and severity indices of each cause. 73 causes of delay were identified through research. The identified causes are combined into nine groups. The field survey included 23 contractors, 19 consultants, and 15 owners. Data collected were analyzed by frequency, severity and importance.

76% of the contractors have indicated that average of time overrun is between 10% and 30% of original duration, while about 56% of the consultants specified the same percentage. 25% of the consultants have indicated from 30% to 50% average time overrun. Owners specified that causes of delay are related to contractor and labors. Study indicated that owners and consultants realize that awarding to the lowest bidder is the highest frequent factor of delay, while, contractors considered severe causes of delay are related to owners.

Only one cause of delay is common between all parties, which is “change orders by owner during construction”. Many causes are common between two parties, such as delay in progress payments, ineffective planning and scheduling by contractor, poor site management and supervision by contractor, shortage of labors and difficulties in financing by contractor. All parties agree that the following causes are the least important: changes in government regulations, traffic control and restrictions at site, effect of social and cultural factors and accidents during construction.

Both owners and consultants specify labor and contractor related causes as the severe and important sources of delay, while, contractors indicate that the important sources of delay in construction projects are owners and consultants. The values of the Spearman’s rank correlation coefficients show that there is relative good agreement between each two groups of parties in ranking of the importance of delay causes. The highest degree of agreement is 72.4% between owners and consultants, while the lowest is 56.8% between owners and contractors.

10. Recommendations

10.1. General recommendation

The following points can be recommended by all parties in order to minimize and control delays in construction projects:

Owners should give special attention to the following factors:
• Pay progress payment to the contractor on time because it impairs the contractors ability to finance the work.
• Minimize change orders during construction to avoid delays.
• Avoid delay in reviewing and approving of design documents than the anticipated.
• Check for resources and capabilities, before awarding the contract to the lowest bidder.

Contractors should consider the following factors:
• Shortage and low productivity of labor: enough number of labors should be assigned and be motivated to improve productivity.
• Financial and cash flow problems: contractor should manage his financial resources and plan cash flow by utilizing progress payment.
• Planning and scheduling: they are continuing processes during construction and match with the resources and time to develop the work to avoid cost overrun and disputes.
• Site management and supervision: administrative and technical staff should be assigned as soon as project is awarded to make arrangements to achieve completion within specified time with the required quality, and estimated cost.

Consultants should look to the following points:
• Reviewing and approving design documents: any delay caused by the consultant engineer in checking, reviewing and approving the design submittals prior to construction phase, could delay the progress of the work;
• Inflexibility: Consultants should be flexible in evaluating contractor works.
Compromising between the cost and high quality should be considered.

Finally; Architect/design engineer should focus on the following issues:
• Producing design documents on time: A/E should set a schedule to complete design documents on time, otherwise result in a delay of work completion.
• Mistakes and discrepancies in design documents: They are common reasons for redoing designs and drawings and may take a long time to make necessary corrections.

10.2. Recommendations for future studies
Similar study can be performed in other provinces/cities of Saudi Arabia. Another study can be done for a specific type of construction projects, such as utility projects, highways construction project, dam construction projects, etc. Detail studies can be done to evaluate the involvement and effect of a specific party or resource of construction project to the time overrun in construction projects. A research can be carried out to investigate the effect of financing and cash flow problems on delays in construction projects.

Acknowledgments

The author appreciate the efforts of Sadiq A. Al-Hajji for his help in the study and thank King Fahd University of Petroleum and Minerals, Dhahran, Saudi Arabia, for providing various facilities for conducting this study.


References
[1] Al-Barak AA. Causes of contractors’ failures in Saudi Arabia. Master thesis, CEM Dept., KFUPM. Dhahran, Saudi Arabia, 1993.

[2] Al-Ghafly MA. Delays in the construction of public utility projects in Saudi Arabia. Master thesis, CEM Dept., KFUPM, Dhahran, Saudi Arabia, 1995.

[3] A.H. Al-Momani, Construction delay: a quantitative analysis, International Journal of Project Management 18 (2000) (1), pp. 51–59. Abstract | PDF (184 K) | View Record in Scopus | Cited By in Scopus (23)

[4] S.A. Assaf, M. Al-Khalil and M. Al-Hazmi, Causes of delays in large building construction projects, ASCE J Manage Eng 11 (1995) (2), pp. 45–50. Full Text via CrossRef

[5] D.W. Chan and M.M. Kumaraswamy, A comparative study of causes of time overruns in Hong Kong construction projects, Int J Project Manage 15 (1997) (1), pp. 55–63. Article | PDF (1538 K) | View Record in Scopus | Cited By in Scopus (54)

[6] P. Kaming, P. Olomolaiye, G. Holt and F. Harris, Factors influencing construction time and cost overruns on high-rise projects in Indonesia, Construct Manage Econom 15 (1997), pp. 83–94. View Record in Scopus | Cited By in Scopus (38)

[7] M. Kumaraswamy and D. Chan, Contributors to construction delay, Construct Manage Econom 16 (1998) (1), pp. 17–29. View Record in Scopus | Cited By in Scopus (30)

[8] Ministry of Commerce, Building & Engineering Consultation Directory, Issue (2000–2001), Published by Engineering Committee in the Ministry of Commerce, Saudi Arabia.

[9] Noulmanee A, Wachirathamrojn J, Tantichattanont P, Sittivijan P. Internal causes of delays in highway construction projects in Thailand. www.ait.c1et.com, July, 1999.

[10] Ubaid AG. Factors affecting contractor performance. Master thesis, CEM Dept., KFUPM, Dhahran, Saudi Arabia, 1991.

Source: http://www.sciencedirect.com/science?_ob=ArticleURL&_udi=B6V9V-4JGJJH0-1&_user=167669&_rdoc=1&_fmt=&_orig=search&_sort=d&_docanchor=&view=c&_acct=C000013278&_version=1&_urlVersion=0&_userid=167669&md5=1b30efe96688d7980096e498b4d75012

Plse see International Journal of Project Management, Volume 24, Issue 4, May 2006, Pages 349-357

Monday, November 2, 2009

Quantity Surveyor dalam dunia Konstruksi

Dalam dunia konstruksi khususnya atau dalam suatu proyek pada umumnya terdiri dari beberapa proses pekerjaan besar, yaitu :

•Proses Perencanaan (Planning)

•Proses Pelaksanaan (Acting)

•Proses Pengawasan (Supervising)

Dalam tahap perencanaan ini Quantity Surveyor (QS) bekerja. Pada tahap perencanaan terdapat banyak team yang berperan didalamnya, mulai dari ; arsitek, sipil engineer, geotech engineer, water sanitation engineer, mechanical & electrical engineer dan QS. Uraian pekerjaan dari QS antara lain:

1.Pada tahap paling awal QS bertugas melakukan market survey untuk mendapatkan harga material bahan bangunan yang akan ia gunakan dengan mengacu Technical Specification dan dokumen bestek. Seorang QS yang sudah berpengalam dapat menentukan kisaran harga bahan yang pernah ia gunakan sebelumnya.

2.Pada tahap selanjutnya QS bertugas melakukan perhitungan terhadap Analisa Harga Satuan (AHS) berikut harga satuan pekerjaan (HSP) sesuai kebijakan manajemen proyek. Ada kalanya dalam proyek-proyek dari pemerintah disyaratkan menggunakan Analisa standar sesuai SNI. Dalam proyek-proyek swasta digunakan analisa sesuai dengan kebijakan dan pengalaman sendiri termasuk didalamnya koefisien tenaga kerja dan bahan yang juga sangat besar pengaruhnya dalam menentukan besaran harga satuan pekerjaan.

3.Setelah semua item pekerjaan mempunyai harga proses perhitungan dilanjutkan dengan memasukkan item pekerjaan dalam form Bill Of Quantity yang terstandard masing badan usaha. Semua item pekerjaan harus tercantum dalam kolom uraian pekerjaan dan menyebutkan spesifikasi material atau hal-hal khusus yang harus dipersyaratkan. Pengelompokan item pekerjaan berdasarkan sequence atau urutan pelaksanaan pekerjaan menjadi sangat penting untuk menghindarkan kerancuan yang membingungkan pihak-pihak yang berkepentingan.

4.Tahap penting berikutnya yaitu melakukan perhitungan quantity masing-masing pekerjaan dari gambar-gambar kerja yang sudah disiapkan oleh masing-masing bagian mulai dari arsitek, sipil, geotek, watsan, mekanikal & elektrikal. Perhitungan quantity harus dilakukan dengan keakuratan yang tinggi dan tidak mengikutsertakan interest dari beberapa pihak yang berkepentingan.

5.Sebagai tahap akhir setelah didapatkan harga satuan, item pekerjaan, dan quantity berikutnya yaitu melakukan perkalian antara quantity dan harga satuan pada tiap-tiap item pekerjaan. Kemudian menjumlahkan masing-masing sub total pada tiap kelompok pekerjaan dan menjumlahkan sub-sub menjadi grand total dibagian paling bawah tabel BoQ.

Profesi QS sering kali dituntut adanya loyalitas dan integritas terhadap perusahaan atau badan dimana ia bernaung. Dalam menentukan analisa, item pekerjaan dan quantity sangat memungkinkan untuk melakukan mark up yang dapat merugikan salah satu pihak. Hal ini tentunya menjadi mudah bagi QS yang teguh dalam memegang komitmen terhadap pekerjaannya.

http://ekosupriyadi.blogspot.com/2008/05/quantity-surveyor-dalam-dunia.html

Quantity Surveyor

A Quantity Surveyor is a building industry professional who specialises in estimating the value of construction works. In America the quantity surveyor is known as a “Cost Engineer”.

The term 'Quantity Surveyor' derives from the role taken in quantifying the various items of labour, material and plant that it takes to construct a given project.

Quantity surveyors use their skills to determine the cost of building work ranging from residential properties through to assessing the construction value of new multi-million euro office towers. Additionally they are used on civil, mining and infrastructure projects to determine the cost of such facilities.

Quantity Surveyors are involved at various stages of the construction process, typically prior to construction, during construction and following completion of the works.

The Role of the Quantity Surveyor
Quantity surveyors work with accountants, architects, engineers, builders, building owners, developers, financiers, government authorities, insurance underwriters, solicitors and subcontractors.

The quantity surveyor’s detailed knowledge of construction costs allows them to perform the following tasks:

Prior to Construction
Determination of Client requirements.
Preparation of Feasibility Studies.
Estimating to define project budgets.
Analysis of the effect of design changes on the project budget.
Cost planning to refine the budget as the design documents develop.
Preparation of Bills of Quantities to assist in the tender process.
Reviews and recommendation of Builder’s tender submissions.

During Construction
Provision of cost control services during construction.
Assessment of the builder’s progress claims.
Assessment of variation and delay claims.

Post Construction
Determination of the final project cost and agreement of Final Account.
Expert Witness reports to assist in the settlement of building disputes.

http://www.plus3.ie/quantity_surveyor.html

Wednesday, July 15, 2009

Projek Jambatan Sultan Yahya Petra 2 Terbengkalai

Tajuk asal: Pemimpin UMNO Sapu RM20 juta, Projek Jambatan Sultan Yahya Terbengkalai
Email Oleh :mohd abdul wahab b sulaiman sulaiman
Written by SM Noor

Saturday, 31 January 2009 02:47
Kuala Nerus – Gejala rasuah yang berlaku dikalangan pemimpin UMNO mengakibatkan kebocoran dan ketirisan berlaku dalam projek kerajaan.

Projek besar dan kecil ditipu oleh pemimpin UMNO menyebabkan ia menelan belanja lebih besar dari yang sepatutnya.

Ahli Dewan Undangan Negeri Melor, Kelantan, Ustaz Wan Ismail Wan Jusoh menyatakan demikian ketika menyampaikan ceramah di Maahad Tahfidz Wal Tarbiyah Tok Jiring malam semalam.

Beliau mendedahkan penyelewengan pemimpin UMNO Kelantan dalam projek pembinaan Jambatan Sultan Yahya Petra 2 (JSYP2) telah dirasmikan oleh Perdana Menteri Malaysia, Dato’ Seri Abdullah Ahmad Badawi pada 2 Ogos tahun 2007.

Beliau berkata projek tersebut tidak ditender dan diberi kepada syarikat yang dimiliki oleh Ketua Pemuda UMNO Kota Bharu, Rosmadi Ismail.

”Kementerian Kewangan melalui Kementerian Kerja Raya di peringkat pusat telah memberi kontrak membina jambatan ini kepada sebuah syarikat yang dimiliki oleh Ketua Pemuda UMNO Kota Bharu dengan harga RM 150 juta,

”Kita (PAS) bila tahu, kita tanya JKR berapa harga sepatutnya sebenarnya mengikut penilaian JKR,

”JKR kata harga sebenar jambatan ini, kalau diberi secara tender (terbuka) paling mahal berharga RM 110 juta,”katanya.

Katanya kelulusan projek JSYP2 hampir kepada waktu pilihanraya umum yang lalu dimana perasmian pecah tapak projek tersebut dilakukan oleh Perdana Menteri tanpa menjemput Menteri Besar Kelantan.

Oleh itu, setelah perasmian tapak tersebut, katanya, syarikat berkenaan telah menuntut bayaran daripada kerajaan pusat lebih dari RM 20 juta.

Beliau berkata apabila mendapat bayaran dari kerajaan persekutuan, syarikat tersebut tidak meneruskan pembinaan JSYP2 dan terbengkalai sehingga kini.

”Akhirnya dia telah tuntut sebanyak lebih dari RM 20 juta, lepas itu dia pun tinggal (projek), tidak buat, sampai ke hari ini tidak buat, pitih RM 20 juta dia kebas,

”Ketua Pemuda UMNO Kota Bharu beli kereta Porsche sebuah, nombor plate DBH1, yang harganya lebih sejuta ringgit,”dedah Ustaz Wan Ismail.

Katanya projek pembinaan JSYP2 yang terbengkalai adalah satu bukti bagaimana pemimpin UMNO menipu kontrak kerajaan.

”Dahlah boleh (mendapat) kontrak dengan harga yang mahal, tipu kerajaan pula, ambil pitih tapi tak buat kerja,”tambahnya.

Beliau berkata, kerajaan (rakyat) terpaksa menanggung kerugian bepuluh juta ringgit kerana terpaksa melantik kontraktor lain bagi melaksanakan projek itu dan wang lebih RM 20 juta yang telah diberikan kepada syarikat tersebut tidak dapat dituntut semula.

Last Updated on Sunday, 12 July 2009 06:32
Sumber: http://idhamlim.blogspot.com/2009/07/pemimpin-umno-sapu-rm20-jutaprojek.html

Komen: Pilihlah pemimpin yang beramanah.

Friday, July 3, 2009

Jambatan Pulau Pinang II Terlalu Mahal, Pakatan Gesa Kos Dikaji Semula

30 Jun 2009

Kerajaan digesa mengkaji semula kos projek pembinaan jambatan Pulau Pinang kedua yang menelan belanja RM22 billion hanya untuk fasa satu.

Ketua Umum Parti Keadilan Rakyat Anwar Ibrahim berkata rakyat sudah tentu tidak mampu menanggung kos setinggi itu dan menyarankan BN meneliti semula pelan laluan jambatan itu bagi mengurangkan harga projek.

Projek Jambatan Pulau Pinang II dilancarkan pada November 2006 dan dijangka siap pada Mei 2012.

Jambatan 24 kilometer itu akan menghubungkan Batu Kawan di Seberang Perai dan Batu Maung di selatan Pulau Pinang.

Pembinaan projek ini bagaimanapun tertangguh ekoran lonjakan kos projek, akibat kenaikan kos bahan binaan serta kegagalan Kumpulan UEM memberikan sebut harga yang tetap.

“Saya tidak menolak rasional meneruskan dengan projek jambatan itu, tetapi saya musykil mengapa projek jambatan kedua diteruskan di laluan yang dicadangkan yang menelan belanja yang besar,” kata Anwar.

Projek ini berbilion ringgit ini dibina dengan bantuan pinjaman dari Republik Rakyat China, dalam usahasama Kumpulan UEM dan China Harbour Engineering Co. Ltd (CHEC).

Walaupun kosnya begitu tinggi, Kerajaan BN sudah pun mengeluarkan surat tawaran RM22 billion kepada CHEH-UEM untuk melaksanakan fasa pertama projek.

Pakatan Rakyat mencadangkan laluan projek ini dialihkan ke bahagian utara Pulau Pinang yang lebih hampir kepada Tanah Besar Semenanjung sebagai cara berkesan untuk mengurangkan kos.

“Berdasarkan kepada maklumat industri yang saya perolehi, ada cadangan yang dikemukakan kepada kerajaan supaya meneruskan projek di laluan alternatif dan kalau ini dapat diteruskan ia dapat menjimatkan belanja RM4 bilion ringgit termasuk gantirugi kepada syarikat yang dianugerah projek itu,” kata Ahli Parlimen Permatang Pauh itu.

Anwar berkata kerajaan perlu komited kepada perbelanjaan yang bijak dan menyelamatkan sebanyak mungkin wang rakyat dari projek-projek mega sebegini, supaya ia dilabur kepada sektor kesihatan dan pendidikan.

“Saya sekali lagi pertikai kedegilan kerajaan. Apa komitmen yang mereka buat sehingga mereka tidak mahu ubah perkara ini sedangkan mereka boleh fast-track pembinaan ini. Dari RM4 bilion ini, bayangkan kita boleh bina 400 hospital dan 400 sekolah tetapi sedikitpun tidak dipedulikan,” tegas Anwar.

Anwar menjelaskan Pakatan Rakyat tidak mempertikai projek ini diteruskan oleh usahasama Kumpulan UEM-China Harbour bahkan berpendapat komitmen usahasama ini diteruskan.

Apa yang ditekankan adalah laluan projek ini ditukar bagi menurunkan kos pembinaan supaya ia tidak membebankan warga Pulau Pinang dalam jangka masa panjang.

“Kita tidak pertikai jika rundingan dijalankan dan mereka bina projek ini di laluan alternatif. Ini lebih viable kerana projek yang dicadangkan ini menelan belanja lebih tinggi dan lebih sukar untuk rakyat pulau pinang bayar kos dengan caj yang lebih tinggi kerana kos yang tinggi,” kata Anwar.

Sumber: http://www.suarakeadilan.com/sk/berita-semasa/2009/06/5549

Komen: Sila semak dengan beberapa orang juruukur bahan yang bertauliah. Mereka terlatih untuk menganggar kos sesuatu projek pembinaan.

Thursday, June 18, 2009

Bumbung Stadium Sultan Mizan Zainal Abidin Runtuh



KUALA TERENGGANU, 2 Jun (Bernama) -- Stadium Sultan Mizan Zainal Abidin di Gong Badak di sini, hampir musnah apabila kira-kira 60 peratus struktur bahagian bumbungnya runtuh pagi ini.

Kejadian yang berlaku pada kira-kira pukul 9.30 pagi itu, melibatkan bahagian hadapan, kiri dan kanan bumbung stadium berkenaan.

Tinjauan Bernama setakat tengah hari ini, mendapati kerja membersih kawasan berkenaan sedang dijalankan dan tiada kemalangan jiwa dilapor.

Bagaimanapun, beberapa motosikal dan sebuah kereta ditimpa serpihan bumbung stadium yang runtuh itu.

Beberapa anggota bomba dan penyelamat serta Jabatan Pertahanan Awam (JPA3) dilihat memasuki bahagian bangunan yang runtuh itu bagi memastikan tiada mangsa yang terperangkap.

Menteri Besar Datuk Ahmad Said turut meninjau tempat kejadian pagi ini dan beliau dijangka mengadakan sidang akhbar di pejabatnya pada pukul 4 petang ini.

Menurut beberapa saksi, runtuhan dipercayai bermula pada bahagian tengah stadium yang menempatkan bilik tetamu kehormat (VIP) dan tempat duduk utama termasuk pentas diraja.

Asmadi Hashim berkata ketika kejadian, beliau berada di rumahnya yang terletak kira-kira 400 meter dari stadium berkenaan.

"Saya mendengar satu letupan kuat dan menyangka ia adalah enjin kapal terbang kerana Lapangan Terbang Sultan Mahmud (LTSM) terletak berhampiran stadium itu," katanya.

Sementara itu, dua pekerja yang sedang memasang tiang lampu di sekitar stadium berkenaan terkejut selepas mendengar letupan berkenaan.

Mohd Zaidi Ahmad yang bekerja hanya kira-kira 300 meter dari tempat kejadian itu, kemudian bergegas bagi memastikan tiada yang terkorban.

Stadium Sultan Mizan Zainal Abidin yang berharga RM270 juta dirasmikan oleh Yang di-Pertuan Agong Tuanku Mizan Zainal Abidin pada 10 Mei tahun lepas.

Stadium berkenaan menjadi mercu tanda Terengganu dan gelanggang bagi beberapa acara utama pada Sukan Malaysia (Sukma) 2008 dan perlawanan bola sepak Liga Super.
-- BERNAMA.

Peristiwa runtuhan bumbung stadium

Pada 2 Jun 2009, pukul jam 7.30 pagi waktu Malaysia, bumbung utama stadium ini runtuh mengakibatkan sebuah kereta kancil milik Hanafiah Osman, (27) dan empat buah motosikal milik rakannya tertimbus. Ketika itu dia bersama empat rakannya sedang menjalankan kerja-kerja memasang lampu. Runtuhan itu membabitkan bumbung sepanjang 80 meter daripada keseluruhan 134 meter meliputi kawasan tempat duduk berbumbung termasuk pentas DiRaja.Runtuhan dipercayai bermula pada bahagian tengah stadium yang menempatkan bilik tetamu kehormat (VIP) dan tempat duduk utama termasuk pentas diraja. 17 pekerja di Pusat Boling Si Diman dan dua pengawal keselamatan berjaya menyelamatkan diri.

Kejadian ini berpunca daripada struktur bumbungnya yang tidak stabil. Projek pembinaan stadium tersebut dijalankan di bawah penyeliaan Jabatan Kerja Raya Malaysia (JKR). Difahamkan, kerosakan ini telah dikenalpasti lebih awal, tetapi didiamkan oleh JKR. Bumbung utama stadium ini dibina oleh kontraktor asing dari Korea Selatan semasa Menteri Besar Terengganu Idris Jusoh lagi, kemungkinan semasa pembinaannya tiada kontraktor tempatan yang layak dan berkemampuan untuk membinanya. Perkara yang sama juga didedahkan oleh Menteri Besar Trengganu, Datuk Ahmad Said pada 3 Jun 2009. Dalam masa yang sama, masalah ini bertambah rumit apabila Timbalan Pengarah Kerja Raya negeri, Ir. Ghazali Hashim berkata bahawa bumbung Stadium Sultan Mizan Zainal Abidin, Kompleks Sukan Negeri di Gong Badak yang runtuh semalam tidak mendapat Sijil Siap Kerja yang dikeluarkan oleh Jabatan Kerja Raya (JKR).
Dari http://ms.wikipedia.org/wiki/Stadium_Sultan_Mizan_Zainal_Abidin

Mutakhir: Khabarnya pihak Dato Bandaraya Kuala Terengganu telah pun mengeluarkan Sijil Siap Kerja.

Ulasan: Many disasters have other than natural roots. The interplay of humans and machines sometimes results in accidents. Faulty design and/or engineering, unsafe building practices, and ignorance of safety procedures all cause many unnecessary injuries, deaths and loss of capital invested. This happens through human error, human carelessness and indifference (lax building practices). Selamat menyiasat dengan teliti supaya tangan yang bertanggungjawab akan di hukum.

Wednesday, April 22, 2009

Thumbs up for tender system

KUALA LUMPUR: Contractors have welcomed the move by Prime Minister Datuk Seri Najib Razak to award government procurement contracts through open or restricted tenders.
Najib announced on Monday that he wanted to cut down on direct negotiations for such contracts and instead, adopt the tender system in efforts to curb corruption and restore public confidence in the government.
"This is a good sign for the market," said Master Builders Association of Malaysia president Ng Kee Leen.
"We certainly welcome such a positive change."
Ng said open tenders were the norm before, but the practice was changed to direct negotiations, much to the chagrin of the association's 3,000 members.
The Malaysian Indian Contractors Association hoped the new system would get its members out of the doldrums.
"We have long suffered as we had been overlooked when contracts appeared to be awarded unfairly.…(NST, 21/4/09).

Comment: Experience taught us to avoid direct negotiations as a way to curb corruption in the nation. The QSs in JKR knew this long ago, but could not do anything then when the political figure prefers direct negotiations. Now, they have the way to voice out improper practices – i.e. internet. Let the world knows.

Friday, March 6, 2009

Teliti semula bina jambatan Labuan-Sabah - PM

LABUAN 5 Mac - Datuk Seri Abdullah Ahmad Badawi mengarahkan Unit Perancang Ekonomi (EPU) meneliti semula cadangan pembinaan jambatan menghubungkan pulau ini dengan Sabah supaya ia diberi keutamaan.
Perdana Menteri berkata, kerajaan memberi perhatian cadangan jambatan yang dianggarkan sepanjang 17 kilometer dengan kos kira-kira RM550 juta itu dan telah tertangguh sejak 1997.
Katanya, pembinaan jambatan itu bukan sahaja penting bagi kemudahan penduduk di sini malah akan merancakkan lagi pembangunan di pulau bebas cukai itu…

Ulasan: Asalkan tender di awad kepada kontraktor yang benar-benar layak melaksanakan kerja. Selalunya tidak banyak masalah pasca kontrak sekiranya Lembaga Tender mengikut laporan tender yang di sediakan oleh juruukur bahan berdaftar. Terima kasih Juruukur Bahan kerana membuat keputusan yang adil.

Punca: http://malaysia-baru.blogspot.com/

Wednesday, January 7, 2009

Learning From Other QS 3

KILAS BALIK SELAMA 3.5 TAHUN MENJADI QUANTITY SURVEYOR ENGINEER (QS)

Sebuah peribahasa asing yang berbunyi “The Man who has no Dream has no Wings to Fly High” sangat tepat untuk menjadi pedoman setiap langkah. Fokus pada impian dan komitmen adalah modal utama untuk terus bertahan dalam setiap tantangan. Selama baru 3.5 tahun menjadi QS cukup banyak pengalaman yang saya petik, terutama 2 tahun belakangan menjadi pekerja disalah satu badan PBB di Aceh memberikan input yang lumayan berarti.

Tulisan ini disusun karena tepat pada hari ini adalah hari pertama masuk kerja di Aceh 2 tahun yang lalu. Mengenang selama meniti hari-hari kerja disebuah lembaga internasional dengan berbagai persoalannya secara teknis maupun non-teknis adalah perlu agar bisa bercermin dan berbuat yang lebih baik di hari depan.

Menjadi seorang QS bertanggung jawab menyiapkan dokumen kontrak dengan kualitas yang baik dan merujuk “Design Codes” yang berlaku umum di Indonesia yaitu SNI (Standard Nasional Indonesia). Dalam Scope of Assignment disebutkan antara lain; Mengerjakan dengan baik perhitungan quantity semua pekerjaan Arsitektural, Sipil dan Struktural, dan semua yang telah didisain oleh technical staff, Berkoordinasi dengan semua design team dan menyusun dengan detail, akurat dan lengkap Bill Of Quantities untuk keperluan tender, Mengkoordinasi dan mengatur proses survey harga material bangunan berdasarkan harga terkini, Menyiapkan dengan detail Engineers Estimate untuk tujuan evaluasi proses tender serta menjaga kerahasiaan semua dokumen tender, dst. Dalam menjalankan semua penugasan diatas InsyaAllah tidak ada masalah yang berarti namun yang lebih banyak adalah faktor non-teknis.

Faktor non-teknis yang saya maksud antara lain ketika melakukan survey harga material terkini dimana saya harus ke toko-toko material dikota. Hal ini lah yang menjadi dilema hingga menimbulkan perasaan batin yang tidak nyaman terutama kepada pada penjual material bahan bangunan itu sendiri. Yang saya lakukan adalah bertanya secara langsung bahkan terkadang pura-pura seperti kontraktor yang akan membeli material yang mereka jual hingga mereka mau memberikan harga material yang saya perlukan bahkan saya coba untuk menawar atau harga pasnya bahkan ada diskon apa tidak, walupun sebenarnya cuma bertanya, hanya bertanya saja. Atau terkadang harus mengatakan “..Saya butuh besi 10 polos, sekarang harganya kena berapa ko’ per batangnya..?” atau “..Bang Pompa Air merk Grun Fost 350 Watt berapa kenanya? ..ready stock ngga’, kita butuh sekarang nih!.” padahal tidak butuh, tapi hanya perlu informasi harganya saja. Bahkan terkadang harus bilang “ …saya dari konsultan, nanti kontraktor kami yang beli kesini…” ketika mereka bertanya “…dari mana Bang..?” atau “..untuk projek apa Bang?, dimana tuh,..?” dan segala macam pertanyaan dari penjual. Hal tersebut harus saya lakukan karena jika tidak mereka para penjual atau pemilik took tidak akan memberikan harga yang sebenarnya atau hanya sekedar ogah-ogahan sekenanya. Susahnya lagi tidak ada perjanjian dalam kontrak bahwa kontraktor harus membeli material dari took yang kami minta informasi harganya, jadi kontraktor bebas mau membeli material dari mana saja atau mereka punya langganan took sendiri tidak harus dari tempat kami melakukan survey. Lebih tidak nyaman lagi untuk kota kecil seperti Banda Aceh ini toko material yang besar dapat dihitung dengan jari, dan disitulah tempat kami survey, dan itu-itu saja, secara otomatis mereka sedikit banyak pasti mengenali wajah-wajah kami yang hanya bertanya-bertanya saja tapi tak kunjung datang PO (Purchase Order)-nya. Disitulah timbul rasa malu dan tidak nyaman jika dilain waktu dan kesempatan harus bertemu atau butuh informasi harga terbaru dari mereka.

Selain masalah diatas, percikan-percikan kecil dalam hubungan pekerjaan ada juga terjadi baik sesama national staff maupun dengan international staff, dan itu lumrah terjadi selama masih dalam batas profesionalisme pekerjaan dan tidak merusak hubungan pertemanan. Apalagi dalam situasi kerja yang monoton terkadang juga dalam pressure tinggi dan scope project yang itu-itu saja dengan berbagai latarbelakang team dan asal daerah / negara. Ada sebuah peribahasa asing yang mengungkapkan hal ini “When You Bring a Single light of Peace It will Brighten up Where ever You Go”.

Namun terlepas dari itu, cerita nyata diatas saya anggap sebagai tantangan pekerjaan. Jika masih ingin bertahan disini, berarti harus melakukan dan melawatinya dengan baik tentunya sambil terus mengasah diri untuk terus melakukan perbaikan dan bertumbuh. Impian dan harapan akan masa depan yang lebih baik bersama keluarga adalah kekuatan untuk terus bertahan selain sebuah sabda Rasulullah SAW yang berbunyi kurang lebih “Tidak ada lain bagi laki-laki yang keluar dari rumah dan bekerja demi keluarganya selain diharamkan baginya api neraka”, InsyaAllah, Amin.

http://ekosupriyadi.blogspot.com/2009/01/kilas-balik-selama-35-tahun-menjadi.html

Monday, January 5, 2009

Rasuah vs Hadiah

Walaupun kebelakangan ini penat betul kita mendengar permasaalahan ini, namun mahu tidak mahu tetap juga menarik perhatian saya untuk menceritakan serba sedikit pandangan saya terhadap isu yang hangat lagi menarik ni.

Susah sebenarnya hendak mendefinasikan ke dua-dua perkataan di atas. Bunyinya sememangnya berlainan tapi perlakuannya macam sama saja. Kalau kita bantu orang dan orang bagi hadiah macamana? Apa lagi kalau yang terlibat tu pegawai kerajaan. Susah kan? Nak ambil pemberi kata hadiah. Dah ambil orang yang melihat pula kata rasuah? Macamana ni?

Kita sering mengaitkan perkataan rasuah ni dengan jabatan-jabatan tertentu sahaja terutamanya pihak polis. Tetapi kita selalu mengenepikan atau buat-buat tak pandang sesetengah jabatan lain yang juga mengamalkan rasuah.

Bagaimana pun ini bukanlah satu tuduhan rambang tapi info hasil banyak bersembang. Saya hanya dapat mengemukakan beberapa contoh untuk pembaca budiman untuk sendiri membuat penilaian ke atas beberapa kes yang terlibat untuk di post mortemkan samada ianya di kategorikan sebagai rasuah atau hadiah, ok?

Satu contoh yang menarik, di sebuah jabatan polis, kebetulan seorang anggota polis telah menyelamatkan seorang pemandu lori yang terbabas di dalam kemalangan. Setelah kes itu selesai, pemandu lori didapati tidak bersalah. Kerana terlalu gembira dengan keputusan mahkamah, tauke kepada pemandu lori tersebut mencari anggota polis tersebut lalu memberi wang sebanyak RM1000.00. “ Ini hadiah wa kasi lu…..tolong ambil, kalau tidak wa punya lesen kena gantung lo…”.

Bagaimana pendapat anda, anggota polis yang tidak tahu menahu akan kes tersebut pun menyatakan bahawa beliau tidak membantu apa-apa, tetap tidak dipercayai oleh tauke tersebut dan tetap hendak memberi ganjaran hadiah tersebut dengan ikhlas. Lalu anggota tersebut sudah tentu akhirnya terpaksa akur dan menerima habuan hadiah yang di anggap oleh tauke tersebut.

Malahan semasa mengambil wang tersebut anggota polis itu sememangnya tidak merasa apa-apa memandangkan beliau tidak pernah langsung membantu tauke itu menyalah gunakan kuasa dalam membantu kemenangan kes tauke tersebut.

Lalu adalah beberapa anggota lain ternampak, lalu membuat aduan…maka anggota polis tersebut terpaksa di gantung kerja kerana dituduh memakan rasuah. Macamana? Apakah definisi sesuai yang hendak kita nyatakan di dalam kes ini rasuah atau hadiah? Anak Cina makan pengatlah ……jawabnya.

Apabila difikirkan kesian juga melihat peristiwa yang berlaku. Berapa sangatlah gaji seorang anggota polis jika dibandingkan dengan waktu 24 bekerja tanpa penat dan lelah. Bila ambil wang nampak sangat kata rasuah walaupun pemberian sesetengah orang berdasarkan hadiah yang kadang-kadang anggota itu pun sendiri tak tahu bila masa dia benar-benar menolong seseorang individu .

Kekadang kegembiraan seseorang individu yang tersangkut dengan macam-macam kes, susah nak cakap bila terlepas dari kes ada yang terlampau bersyukur sehinggakan siapa sahaja yang tolong taip repot pun nak diberikan hadiah kerana terlalu bersyukur. Macamana nak ambil ke tidak….itulah dilema yang dihadapi oleh seseorang anggota polis. Kata orang rezeki jangan ditolak ……kalau diambil pun jadi rezeki juga….rezeki masuk lokap le…

Tetapi selagi mereka-mereka ini memakai uniform, selagi tu lah tak boleh menerima hadiah….tetap orang labelkan rasuah kan…Inilah yang dikatakan tolong free namanya. Kalau nak tahu jabatan dan dunia mana yang tak boleh dapat pertolongan free maka masuk lah dunia perniagaan dan politik.

Di dalam dunia ini perkataan “technical know who is much more important then know how” sudah lumrah didengar. Saya bercakap ini sesetengah bukan semua. Jadi bila terbaca kalau sesiapa yang nak berasa itu maknanya kena makan pengatlah. Apa pendapat anda apabila kita hendak melobi sesuatu projek.

Dengan berbekalkan sebuah syarikat yang lengkap cukup dengan kewangan dan sejajar dengan kehendak tender akhirnya 10 kali masuk tender 10 kali tak dapat. Nak salah syarikat ke nasib? Apa-apa pun di dalam dunia perniagaan ni macam-macam ada jika kita berurusan untuk mendapatkan hasil perniagaan.

Bila sesuatu projek itu diberikan, ada saja yang akan sound.....‘tak kan tolong saja kot, harap-harap adalah hadiah….silap-silap kita pula kena makan pengat…..’.Tak kisahlah, janji dapat. Ada lah pula projek yang kita dapat, lalu ada messenger pula dihantar, untuk minta komisyen. Bila kita bagi pandai pula sound kita…anggap hadiah lah ye!” Tahu pun takut….minta dihalalkan dan paksa pula untuk kita endorse kan siap-siap takut jumpa di Padang Mahsyar katakan.

Itulah budaya perniagaan walaupun apa yang kita katakan telus ke tak telus ke hakikatnya tak ramai yang serahkan nasib pada Tuhan tetapi pada Jabatan ataupun manusia-manusia yang diberikan kuasa sementara ni. Nothing is free. Itulah kata-kata orang yang berkuasa sementara ini. Kalau kita tak layan dengan pemberian yang kononnya dikatakan hadiah ni kata pula kita ni ego orangnya. Minta tak bersungguh.

Kalau nak tahu cara nak minta projek bersungguh-sungguh maka kenalah bawa mereka-mereka ini berhibur atau makan besar ke sana dan ke mari dulu atau dengan perkataan lain entertain la, walaupun bayang projek belum nampak lagi. Itulah yang di namakan usaha berniaga bersungguh (istilah yang nak makan rasuah lah). Akhirnya yang dapat projek hanya pandai entertain rupanya bukan pandai undertake projek tersebut. Maka berlakulah projek kantoi di sana-sini. Lepas tu kerajaan mula hairan.

Apa yang menarik perhatian saya apabila salah seorang Menteri pernah menyatakan untuk menarik semula lesen kontraktor yang tidak aktif. Itulah satu-satu kenyataan yang agak lucu pada saya. Sepatutnya satu kajian dijalankan kenapa lesen tersebut tidak aktif? Jawapannya tak ada projek lah. Sepatutnya lesen-lesen yang terlalu aktif tu lah yang asyik subkan projek sana-sinilah yang patut ditarik balik. Carilah syarikat-syarikat yang ada lesen tapi tak buat kerja dan tarik balik lesen tu, silap-silap tak ada pekerja binaan pun selalu dapat projek.

Itulah yang dinamakan hairan bin ajaib. Itulah bahayanya sekiranya rasuah menular di sana-sini maka terdapatlah syarikat-syarikat santa clause yang kononnya memberi hadiah sana-sini dapat projek yang betul-betul berniaga asyik nganga. Projek besar, ganjaran besar maka jadilah wang besar..wang besar…akhirnya projek kantoi sana-sini. Hanya dengan satu alasan wang pusingan tak cukup sebab tulah tak dapat nak siapkan projek walhalnya wang pusingan tu habis dibelanjakan untuk menjadi Santa Claus tabur hadiah sana-sini.

Saya belajar melalui pengalaman bersama seorang ahli korporat berbangsa Cina, beliau banyak mendidik saya dan berpendapat bahawa sekiranya seseorang itu pandai berniaga amat mustahil tidak tahu samada wang pusingan itu mencukupi atau tidak sebelum melobi untuk satu-satu projek.

Malahan beliau sudah hampir 30 tahun di dalam bidang kontraktor malahan berjaya mengharungi kegawatan ekonomi, berpendapat bahawa sekiranya wang pusingan besar maka ambillah projek yang besar sekiranya kecil maka ambillah yang kecil bersesuaian dengan kemampuan akaun. Ini tidak semuanya dia sapu, pakai baju tak ukur badan. Melobi nombor satu bila dapat baru nak tinjau akaun. Akhirnya projek dapat, nak beli bata pun tak cukup wang.

Bila kita bagi contoh bangsa lain ada orang kata kita kutuk bangsa kita. Masalahnya macam saya cakap tadi bukan rambang tapi hasil bersembang. Kita bercakap melalui pengalaman. Saya rasa 16 tahun berniaga saya layak juga untuk memberikan pandangan berdasarkan pengalaman. Kalau pengalaman orang lain tak tahulah.

Jangan salah faham bukan bangsa lain tak bagi rasuah atau hadiah namun apa yang nak diketengahkan adalah bahayanya apabila rasuah diamalkan. Wang mula dipentingkan dan kemahiran dilupakan. Macam bangsa lain tak apalah bila tak ada wang sekurang-kurangnya ada pengalaman dan kemahiran untuk mendapatkan projek. Kita macamana…makan pengatlah.

Pada pandangan saya tidak salah kalau memberi hadiah, sekiranya pemberi dan penerima tahu kedudukan yang sebenar kenapa, bila dan bagaimana cara ianya hendak diberikan. Oleh sebab itulah pada pendapat saya hanya diri sendiri sahaja yang tahu samada apa yang diberi atau diterima itu rasuah ataupun tidak.

Pada yang benar-benar memberi rasuah saya menganggap bahawa orang yang mengamalkan rasuah adalah individu yang bukan sahaja tidak mempunyai harga diri tetapi juga seorang yang tidak mempunyai nilai dan modal pada dirinya, modal insan lah. Kalau diri tidak mempunyai kemahiran inilah akibatnya wang jadi sasaran lepas tu jadilah ahli perniagaan Santa Claus.

Bila wang dah habis apa lagi yang tinggal untuk melobi projek kalau kemahiran pun tak ada. Tapi ingat Santa Claus bagi hadiah bukan rasuah. Hadiah hanya diberi sebagai imbalan untuk orang yang berbudi.

Pendapat saya secara keseluruhan tentang bagaimana untuk membezakan antara rasuah mahupun hadiah adalah terletak pada diri anda sendiri. Budak kecil pun tahu bila dan bagaimana untuk menerima hadiah. Oleh itu janganlah cuba untuk menghalalkan yang haram dan mengharamkan yang halal.

Kalau anak kita tak semena-mena mendapat hadiah tak kiralah samada dalam bentuk wang atau benda pun akan tanya kita balik. Apatah lagi kita orang dewasa dan matang tak kan lah nak belajar dari budak kecil. Tak kan lah tak boleh makan pengat…bila tiba-tiba dapat habuan. Oleh itu janganlah tunggu orang lain menilai samada kita menerima rasuah atau hadiah. Kita sendiri patut tahu apakah rasuah dan apakah hadiah. Jujurlah pada diri sendiri kerana, tidak akan ada pokok bergoyang kalau tak ada angin melainkan kera melompat atas pokok.

Siapa yang tidak mahu wang dan siapa yang tak mahu kaya, namun ingat bahayanya perkataan yang bernama wang sekiranya kita tidak tahu menilai halal dan haramnya. Janganlah meletakkan perkataan hadiah sekiranya ia terang-terangan rasuah. Hadiah boleh membawa anda kepada pahala sekiranya diberikan pada masa dan keadaan yang wajar dan hadiah juga boleh membawa kita ke pintu neraka sekiranya ia diberi dan diterima secara rasuah.

Cukuplah sampai di sini kita membincangkan tentang rasuah vs hadiah, kerana pada pandangan saya sukar untuk membasmikan sekiranya tidak ada permintaan. Hukum ekonomi tersebut harus dikaji selagi ada permintaan selagi itulah adalah penawaran. Kalau benar kita hendak memusuhi rasuah maka ia harus bermula dari niat setiap rakyat.

Raihan Sulaiman Palestin lulusan sarjana dari Universiti Sains Malaysia kini sedang membuat Doktor Falsafah (Phd) dalam bidang teater tradisional di Universiti Malaya.Disamping itu Raihan juga baru-baru ini menjadi ketua fasilitator dalam modul penghayatan sastera dan budaya Program Latihan Khidmat Negara (PLKN).
Raihan boleh dihubungi menerusi email: raihan@fastermail.com

http://uthmdehati.wordpress.com/2008/08/02/rasuahhadiah/
